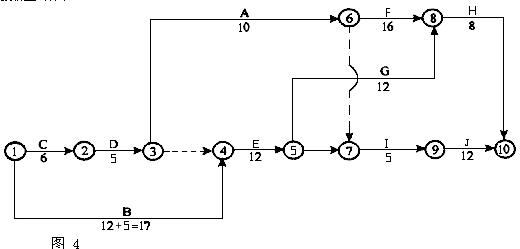

监理工程师如批准按D→A→I顺序施工,施工中由于业主原因,B项工作时间延期,承包商提出要求延长5天工期。网络计划如图4所示。
6.jpg)
【问题】
你认为工期延长几天合理?为什么?签发机械闲置赔偿时间几天合理?为什么?
A.shangxueba.cn/images/ct_jgzjlalz1997_jgzjlalcase_00070(20096)6.jpg'
【参考答案】
可用两种方法求解。 方法一:将由于业主原因使B工作延长的时间加入其工作持续时间用标号法重新确定计算工期(见图7)。 关键......
