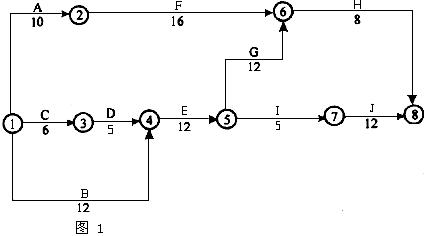

某分部工程的网络计划如图1所示,计算工期为44天。

根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。

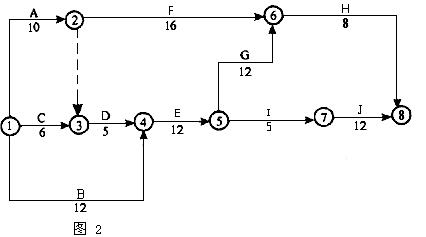

按A→D→I顺序组织施工,则网络计划的变化如图2所示。

【问题】
(1) 计算工期是多少天?
(2)机械在现场的使用和闲置时间各是多少天?

A.shangxueba.cn/images/ct_jgzjlalz1997_jgzjlalcase_00070(20096)1.jpg'
B.shangxueba.cn/images/ct_jgzjlalz1997_jgzjlalcase_00070(20096)2.jpg'

【参考答案】

按A→D→I顺序组织施工 1.用标号法确定关键线路和计算工期。 关键线路见图5中粗箭线计算工期为47天。 2.计算机械在......
