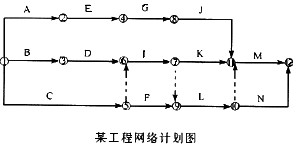

某工程网络双代号计划图已经总监理工程师批准执行,如下图所示。

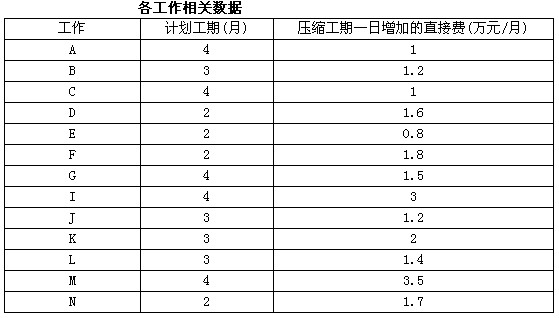

各工作相关数据如下表所示。

问题
1.计算此工程的计划工期,说明A、C、D、I、J的ES、EF、TF,并确定关键线路。
2.若A、I、J三工序共用一台设备,用图示说明A、I、J依次顺序施工计划情况,并计算设备在场时间,确定该工序关键线路与总工期。
3.施工过程中由,于设计变更,C工作增加3个月;由于乙方施工出现重大质量事故,D工作完成后决定返修增加用工2个月;在K、J工作完成后M工作开始前增加工作O,工期1个月,费用变动率为 3万元,说明关键线路是否发生变化?共用设备在场时间是否发生变化?
4.施工指挥部决定在问题3中事件发生的前提下要求按原计划工期完工,施工组织以最小变动费用为目标应如何调整?并计算相应增加的费用。调整工序作业时间限定每个关键工序只能减少1个月。

A.shangxueba.cn/images/ct_jgzjzoswjm_jgzjzoswjcase1_00311(20095).jpg'
B.shangxueba.cn/images/ct_jgzjzoswjm_jgzjzoswjcase2_00311(20095).jpg'
C.计算此工程的计划工期,说明A、C、D、I、J的ES、EF、TF,并确定关键线路。
D.若A、I、J三工序共用一台设备,用图示说明A、I、J依次顺序施工计划情况,并计算设备在场时间,确定该工序关键线路与总工期。
E.施工过程中由,于设计变更,C工作增加3个月;由于乙方施工出现重大质量事故,D工作完成后决定返修增加用工2个月;在K、J工作完成后M工作开始前增加工作O,工期1个月,费用变动率为
F.施工指挥部决定在问题3中事件发生的前提下要求按原计划工期完工,施工组织以最小变动费用为目标应如何调整?并计算相应增加的费用。调整工序作业时间限定每个关键工序只能减少1个月。


【参考答案】

1.计算如下图所示。 经计算A—E—G—J—M工作组成关键线路计划工期为17个月 A工序ES=0EF=4TF=O;C工......

(↓↓↓ 点击下方‘点击查看答案’看完整答案 ↓↓↓)
热门 试题

未分类题
2003年11月3日凌晨5时许,湖南省衡阳市一商住楼因底层经商户用硫磺熏烤“八角”,致使“八角”起火而蔓延整栋大楼,在消防官兵奋力抢险中,大楼第3、第4两个单元突然坍塌,将部分消防官兵压在废墟下,虽经全力抢救,仍造成20名消防官兵壮烈牺牲的重大伤亡事故。经济损失以及留在人们心灵深处的创伤更是不可估量。这是新中国成立以来,消防官兵扑救火灾伤亡最惨重的一次,震惊全国。现场勘察情况:坍塌的商住楼位于该市珠晖区,建筑名称衡州大厦,建筑面积9300平方米,主体建筑高8层,局部9层,建筑格局为“回”字形的四合院,钢筋混凝土结构。该大厦离周围建筑物相隔小于6米,尤其距富贵家具城地面间距仅3.1米,空中间距小于2米,西面的消防通道,南头宽3.7米,北头宽仅3米,整栋楼仅配套5只消防栓,其中一个上锁,一个没有水压。事故发生经过:2003年11月3日晚,一姓赵经商户在无人看管的情况下用硫磺熏烤“八角”,凌晨5时许,火灾从一楼仓库引起,并迅速向上蔓延。衡阳市消防支队于11月3日5时 30分接警后迅速调集4个公安消防支队,4个专职消防队,16台消防车,200多名消防官兵先后赶赴现场救火,经消防官兵全力抢救,大厦住的94户412名居民全部安全疏散,无一伤亡。由于建筑物为“回”字形格局,消防车只能从四周向大厦喷水灭火,在外围火势被控制后,天井内的火焰较猛,为了尽快控制火势,两支小分队往中间挺进灭火,因大厦西面和南面的消防通道堵塞,防火间距不够,给灭火造成很大困难,官兵们不得不深入到中部去灭火。8时40分左右在没有发生任何征兆的情况下,大厦的第3、第4两个单元突然坍塌,将几十名消防官兵压在废墟下,经过消防、武警、公安、城建等部门72小时的昼夜抢救,仍然造成20名消防官兵壮烈牺牲,11名消防官兵光荣负伤,数名人员重伤。【问题】1. 试根据上述事故资料分析这起重大事故发生的直接原因和间接原因。2.试用事故致因理论的事故模式分析这起事故。3.防止同类事故发生应采取什么措施?4.谈谈你对这起重大事故的看法和感受。
