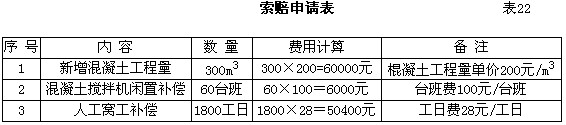

C.本项目两侧临街,且为繁华交通要道,故需在施工之前搭设遮盖式防护棚,以保证过往行人安全。此项费用未包含在投标报价中,业主应另行支付。工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按工程师确认的进度计划施工0.5个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工待图2.5个月。设计变更后,施工单位及时通知工程师向业主提出索赔申请,详见表22。
![]()
D.shangxueba.cn/images/ct_jgzjzoswjm_jgzjzoswjcase2_02020(20095).jpg'
E.为了确保本项目工期目标的实现,施工进度计划中哪些工作应作为重点控制对象?为什么?
2.工程师应如何处理施工单位工程报告中的各项要求?
3.施工单位在索赔申请表中所列的内容和数量,经工程师审查后均属事实,但费用计算有不妥之处,请说明费用计算不妥的项目及理由。
4.工程师在处理质量事故时所需的资料有哪些?

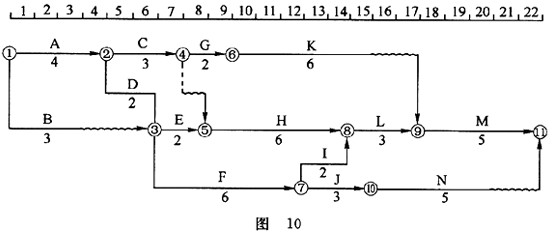

5.请在原进度计划中用前锋线表示出第12月底时工作K、H和F的实际进展情况,并分析进度偏差对工程总工期的影响。
F.如果施工单位提出工期顺延2.5个月的要求,工程师应批准工程延期多少?为什么?
【参考答案】
1.工作A、D、E、H、L、M、F、I应作为重点控制对象因为它们是关键工作(总时差为零)。判断关键线路的方法:从时标网络......
