背景资料

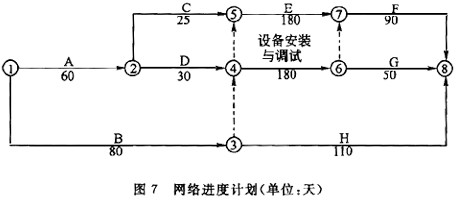

某工程项目,业主通过招标与甲建筑公司签订了土建工程施工合同,包括A、B、C、D、E、 F、G、H八项工作,合同工期360天。业主与乙安装公司签订了设备安装施工合同,包括设备安装与调试工作,合同工期180天。通过相互协调,编制了如图7所示的网络进度计划。

该工程施工过程中发生了以下事件:
(1)基础工程施工时,业主负责供应的钢筋混凝土预制柱供应不及时,使A工作延误7天;
(2)B工作施工后进行检查验收时,发现一预埋件埋置位置有误,经核查,是由于设计图纸中预埋件位置标注错误所致;甲建筑公司进行了返工处理,损失5万元,且使B工作延误 15天;
(3)甲建筑公司因人员与机械调配问题造成C工作增加工作时间5天,窝工损失5万元;
(4)乙安装公司设备安装时,因接线错误造成设备损坏,使乙安装公司安装调试工作延误 5天,损失12万元。发生以上事件后,施工单位均及时向业主提出了索赔要求。
问题
1.施工单位对以上各事件提出索赔要求,分析业主是否应给予甲建筑公司和乙安装公司工期和费用补偿?
2.如果合同中约定,由于业主原因造成延期开工或工期延期,每延期一天补偿施工单位 6000元,由于施工单位原因造成延期开工或工期延误,每延误一天罚款6000元。计算施工单位应得的工期与费用补偿各是多少?
3.该项目采用预制钢筋混凝土桩基础,共有800根桩,桩长9m。合同规定:桩基础分项工程的综合单价为180元/m;预制桩由业主购买供应,每根桩按950元计。计算甲建筑公司桩基础施工应得的工程款是多少?

A.shangxueba.cn/images/ct_jgzjzoswjm_jgzjzoswjcase_02090(20095).jpg'
B.施工单位对以上各事件提出索赔要求,分析业主是否应给予甲建筑公司和乙安装公司工期和费用补偿?
2.如果合同中约定,由于业主原因造成延期开工或工期延期,每延期一天补偿施工单位
C.该项目采用预制钢筋混凝土桩基础,共有800根桩,桩长9m。合同规定:桩基础分项工程的综合单价为180元/m;预制桩由业主购买供应,每根桩按950元计。计算甲建筑公司桩基础施工应得的工程款是多少?


【参考答案】

1.(1)业主钢筋混凝土预制桩供应不及时造成A工作延误因A工作是关键工作业主应给甲公司补偿工期和相应费用。业主应顺延乙公......

(↓↓↓ 点击下方‘点击查看答案’看完整答案 ↓↓↓)
热门 试题

问答题
背景资料某装饰公司承担了某商城的室内、外装饰装修工程,该工程结构形式为框架结构,地上10层、地下2层,裙楼为3层。施工项目包括部分围护墙和女儿墙砌筑、室内抹灰、轻钢龙骨石膏板吊顶、地砖地面、门窗、涂饰、木作油漆和幕墙等。为了加快施工进度,砌墙与幕墙交叉作业。在施工现场平面布置图中标注了;1.材料存放区;2.施工区及半成品加工区;3.各类消防器材存放区域;4.场区内交通道路、安全走廊(设明显标志);5.总配电箱放置区、开关箱放置区;6.现场施工办公室、门卫;7.各类建筑机械放置区。为运送施工人员和材料,室外安装有一部室外电梯和一部卷扬机。检查时发现,操作卷扬机的机工未在,而由一名工人正在操作机械运送一名工人和一车砂子一起上楼;施工单位在现场的消防通道外堆放了一些施工材料,如水泥、饰面砖等,现场消防通道宽度2.5m,以供人通行;临时供电采用三级配电二级保护,采用漏电保护开关,设置分段保护,合闸(正常)供电的配电箱未上锁;在现场临时照明用电为220V;在裙楼2层室外的单排落地式钢管脚手架上进行玻璃幕墙骨架焊接的一操作人员,既无动火证也操作证;在木门加工制作处正在使用中的电锯无防护罩。问题1.根据工程特点,该施工现场平面布置图是否有缺项?如有请进行补充。2.根据以上叙述,指出施工单位在现场安全生产方面存在哪些问题?3.如果由你来进行玻璃幕墙施工方案编制,将如何设置安全防护网?4.安全管理检查评分的主要内容包括十项,请阐述?
