背景资料

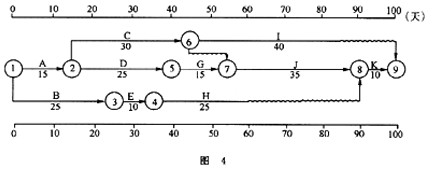

某工程项目开工之前,承包方向工程师提交了施工进度计划如图4所示,该计划满足合同工期100天的要求。

在上述施工进度计划中,由于工作E和工作G共用一台塔吊(塔吊原计划在开工第25天后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔吊)。施工过程中,由于业主要求变更设计图纸,使工作B停工10天(其他工作持续时间不变),工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:
1.调整方案,将工作J的持续时间压缩5天。
2.费用补偿要求
(1)工作J压缩5天,增加赶工费25000元;
(2)塔吊闲置15天补偿:600元/天(塔吊租赁费)×15天=9000元;
(3)由于工作B停工10天造成其他有关机械闲置、人员窝工等综合损失45000元。
问题
1.如果在原计划中先安排工作E,后安排工作G施工,塔吊应安排在第几天(上班时刻)进场投入使用较为合理?为什么?
2.工作B停工10天后,承包方提出的进度计划调整方案是否合理?该计划如何调整更为合理?
3.承包方提出的各项费用补偿要求是否合理?为什么?

A.shangxueba.cn/images/ct_jgzjzoswjm_jgzjzoswjcase_02122(20095).jpg'
B.调整方案,将工作J的持续时间压缩5天。
C.费用补偿要求
D.如果在原计划中先安排工作E,后安排工作G施工,塔吊应安排在第几天(上班时刻)进场投入使用较为合理?为什么?
2.工作B停工10天后,承包方提出的进度计划调整方案是否合理?该计划如何调整更为合理?
3.承包方提出的各项费用补偿要求是否合理?为什么?


【参考答案】

1.塔吊应安排在第31天(上班时刻)进场投入使用。塔吊在工作E与工作G之间没有闲置。2.不合理。先进行工作G后进行工作E......

(↓↓↓ 点击下方‘点击查看答案’看完整答案 ↓↓↓)
热门 试题

未分类题
某公司拟投资新建一个工业项目,预计从项目建设开始计算期10年,项目建设期3年,投产当年达到设计生产能力。其他基础数据如下:1.项目建筑工程费为5590万元2.项目安装工程费为1630万元3.设备购置费为3510万元4.工程建设其他费为210万元5.固定资产投资方向调整税率为零6.基本预备费为工程费用与工程建设其他费用合计的15%,建设期内涨价预备费的平均费率为 6%7.项目建设资金来源为自有资金和贷款。建设期内贷款总额为5000万元,贷款年利率为6%(按月计息),还款方式为运营期第六年末一次还清本金和利息。贷款在建设期内按项目的建设进度投入,即第一年投人30%,第二年投入50%,第三年投入20%。预计项目建设投资将全部形成固定资产,使用.年限10年,残值率为3%,按直线法计提折旧。8.预计项目投产后定员1200人,每人每年工资和福利费6000元。每年的其他费用530万元(其中其他制造费用400万元)。年外购原材料、燃料动力费为6500万元。年修理费为700万元。年经营成本为8300万元。各项流动资金的最低周转天数分别为:应收账款30天,现金40天,应付账款30天,存货40天。问题:(1)计算项目静态投资。(2)列式计算基本预备费、涨价预备费。(3)列式计算建设期贷款利息。(4)用分项详细估算法估算建设项目的流动资金,并估算该项目的总投资。
未分类题
某洗衣机生产企业为应对市场竞争,近年来一直以降低产品销售价格作为主要竞争策略。为了改善经营业绩,该企业拟调整竞争策略,并为此聘请一家咨询公司对当地洗衣机市场进行分析。咨询公司从委托单位得到了部分资料,见表2。咨询公司用德尔菲法对影响洗衣机销量的主要因素进行了市场调查,从研究部门、家电经销商和知名家电企业选择了36名专家实施调查。在意见征询表中,列出了质量、价格、品牌、外观、噪声、自动化程度和售后服务等项目,要求专家从中选择3个影响销售的主要因素,并按其重要性排序。在第二轮征询后,按专家排序情况和评分标准(排为第一位的给3分、排为第二位的给2分、排为第三位的给1分)评分,排在前五位的为质量、品牌、价格、自动化程度和外观5个因素。第三轮征询后,36名专家对该5个因素重要性排序的人数分布情况见表3。问题:1.咨询信息的采集除了委托单位提供外,还有哪些采集途径?2.如果当地2006年洗衣机的平均价格下降到2500元 台,用价格弹性系数法预测当地2006年洗衣机的销售量。3.以第三轮征询的专家意见为依据,按评分标准分别计算影响洗衣机销售的5个主要因素的得分 (列出计算过程),并按分值排序。4.为增加销售并改善经营业绩,该企业应如何调整竞争策略?说明理由。
