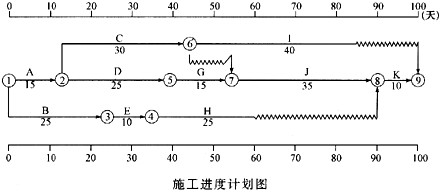

某工程项目开工之前,承包方向监理工程师提交了施工进度计划,如下图所示,该计划满足合同工期100天的要求。

在上述施工进度计划中,由于工作E和工作G共用一台塔吊(塔吊原计划在开工第25天后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔吊)。
在施工过程中,由于业主要求变更设计图纸,使工作B停工10天(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。
承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:
1.调整方案:将工作J的持续时间压缩5天。
2.费用补偿要求:
(1)工作J压缩5天,增加赶工费25000元;
(2)塔吊闲置15天补偿:600元/天(塔吊租赁费)×15天=9000元;
(3)由于工作B停工10天造成其他有关机械闲置、人员窝工等综合损失45000元。
[问题]
1.如果在原计划中先安排工作E,后安排工作G施工,塔吊应安排在第几天(上班时刻)进场投入使用较为合理?为什么?
2.工作B停工10天后,承包方提出的进度计划调整方案是否合理?该计划如何调整更为合理?
3.承包方提出的各项费用补偿要求是否合理?为什么?监理工程师应批准补偿多少元?

A.shangxueba.cn/images/ct_jgzjztswjm_jgzjztswjcase_01376(20095).jpg'
B.调整方案:将工作J的持续时间压缩5天。
C.费用补偿要求:
D.如果在原计划中先安排工作E,后安排工作G施工,塔吊应安排在第几天(上班时刻)进场投入使用较为合理?为什么?
2.工作B停工10天后,承包方提出的进度计划调整方案是否合理?该计划如何调整更为合理?
3.承包方提出的各项费用补偿要求是否合理?为什么?监理工程师应批准补偿多少元?


【参考答案】

1.塔吊应安排在第31天(上班时刻)进场投入使用。塔吊在工作E与工作G之间没有闲置。2.不合理。先进行工作G后进行工作E......

(↓↓↓ 点击下方‘点击查看答案’看完整答案 ↓↓↓)
热门 试题

未分类题
某化工生产设备安装工程项目,采用解体安装方法进行施工。某机电安装工程公司通过投标取得该项目总承包的施工任务。为了控制分包商的施工质量,业主分别与总承包方和分包方签订了工程施工总承包合同和分包合同。在合同履行过程中发生以下情况。情况一,该机电安装工程公司根据监理单位编制的设备监造大纲派有资格的专业技术人员到设备制造现场进行监造工作。情况二,该机电安装工程公司根据质量监督和检验部门编制的经批准的施工组织总设计进行施工。情况三,该工程分包商在施工中不慎发生一起重大事故,造成经济损失220万元,事故调查组在事故调查清楚后,撰写了事故调查报告,经事故调查组组长签字确认后报安全主管部门。情况四,该工程项目经理部根据企业的职业健康、安全和环境体系,选派一名业务精通的专业技术人员全面负责该项目的职业健康、安全和环境管理工作。情况五,某驱动装置安装完毕后,由于受介质的限制不能进行试运行,经项目经理批准,拟在负荷试运行阶段一并进行。[问题]1.按设备功能可将机械设备分为哪几类?化工生产设备属于哪一类?2.业主与总承包方和分包方签订的合同是否合理?为什么?3.逐一对以上发生的情况判断其正确与否?说明理由并改正。4.情况三中发生的重大事故属于几级重大事故?安全事故处理必须坚持的原则是什么?5.该工程项目职业健康、安全与环境风险管理的基本原则有哪些?6.情况五中的试运行方案应由谁编制?由谁审批?
