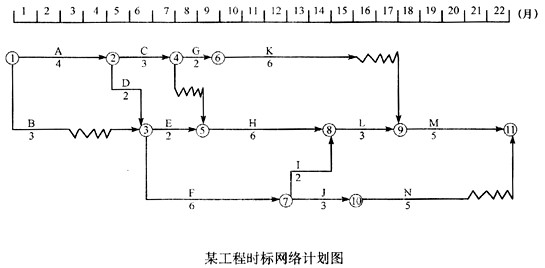

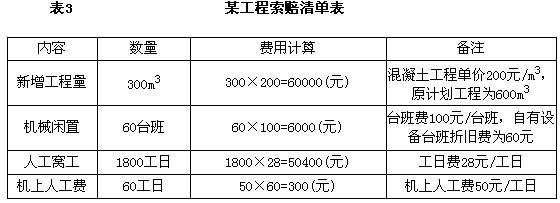

B.5个月后,业主方要求修改设计,K工作停工待图2.5月(混凝土工程),乙方向甲方提出索赔清单如表3所示。
![]()
C.shangxueba.cn/images/ct_jgzjzoswsm_jgzjzoswscase2_00732(20095).jpg'
D.就各事件分别说明,上述索赔要求是否正确?
E.该工程实际工期为多少?
【参考答案】
1.网络计划中关键线路有两条:A—D—E—H—L—M A—I—F—I—L—M2.事件1:甲方责任发生在非关键工作该工序总......
