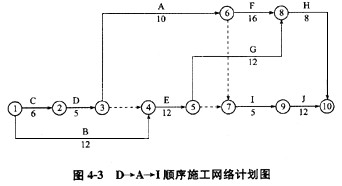

某分部工程的网络计划见图4-1,计算工期为44天。
根据技术方案,确定A、D、I三项工作使用一台施工机械顺序施工。

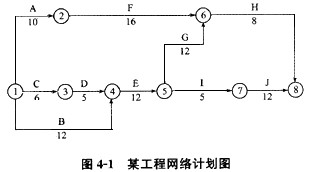

如按A→D→I顺序组织施工,则网络计划如图4-2所示。

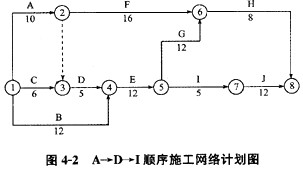

如按D→A→I顺序组织施工,则网络计划如图4-3所示。
问题:
1.按A→D→I顺序组织施工时,计算工期为多少天?施工机械在现场的使用时间和闲置时间各为多少天?
2.按D→A→I顺序组织施工时,计算工期为多少天?施工机械在现场的使用时间和闲置时间各为多少天?
3.试比较A→D→I顺序组织施工和D→A→I顺序组织施工方案的优缺点。
工程师如批准按D→A→I顺序施工,施工中由于业主原因,B项工作时间延期,承包商提出要求延长5天工期。

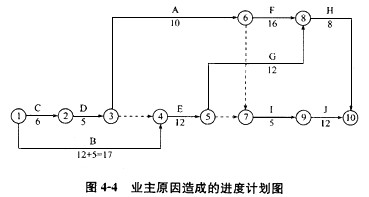

网络计划见图4-4。
4.你认为工期延长多少天合理?为什么?签发机械闲置(赔偿)时间多少天合理?为什么?
A.shangxueba.cn/images/ct_jgzzjalm_jgzzjalcasem_00259(200911)1.jpg'
B.shangxueba.cn/images/ct_jgzzjalm_jgzzjalcasem_00259(200911)2.jpg'
C.shangxueba.cn/images/ct_jgzzjalm_jgzzjalcasem_00259(200911)3.jpg'
D.按A→D→I顺序组织施工时,计算工期为多少天?施工机械在现场的使用时间和闲置时间各为多少天?
E.按D→A→I顺序组织施工时,计算工期为多少天?施工机械在现场的使用时间和闲置时间各为多少天?
F.试比较A→D→I顺序组织施工和D→A→I顺序组织施工方案的优缺点。
G.shangxueba.cn/images/ct_jgzzjalm_jgzzjalcasem_00259(200911)4.jpg'
H.你认为工期延长多少天合理?为什么?签发机械闲置(赔偿)时间多少天合理?为什么?
【参考答案】
1.按A—D—I方案计算工期应为47天(可以有多种计算方法如累加关键线路工作时间)。机械在现场的使用时间是20天(A使用......
(↓↓↓ 点击下方‘点击查看答案’看完整答案 ↓↓↓)
点击查看答案
<上一题
目录
下一题>
热门
试题
未分类题
某学校整体搬迁,开学在即,所有工程即将结束,各参建单位档案员在抓紧整理工程文件,工程档案预验收准备过程中,遇到一些问题,特向城建档案馆业务人员咨询。问题一:工程文件中要求盖章的,是不是一律可使用工程项目章?要求签字的,是不是可以用计算机打印?编制工程文件中,关于签章要求说法A的是( )。
点击查看答案
未分类题
某单位肉部改造重新装修综合楼,该单位档案室工作人员听到此消息后,即将综 合办公楼档案销毁,单位给予记大过处分,并罚款五百元。 问:该档案工作人员能否将档案销毁?( )
点击查看答案
相关试题
氧化沟的水力停留时间和污泥龄要比一般活性...
《建设工程施工合同(示范文本)》(GF-2...
10KV高压计量需要配备多少倍的互感器()
在水利工程施工中,用于焊接作业的危险化学...
按《关于做好房屋建筑和市政基础设施工程质...
