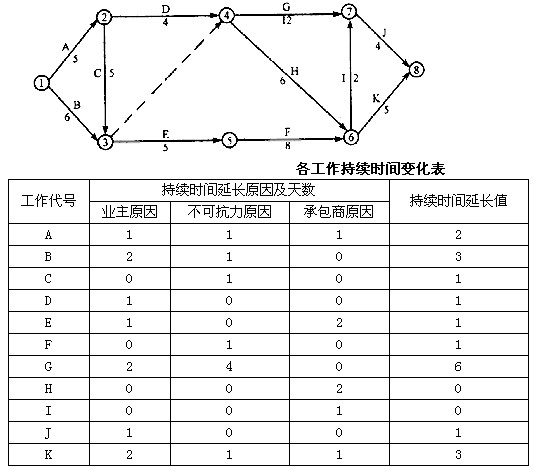

某机电工程的分部工程网络进度计划工期(即要求工期)为29天,网络计划如下图所
示。施工中各工作的持续时间发生改变,具体变化及原因见下表。该分部工程接近要求工期时,承包商提出工期延期19天的索赔要求并符合索赔程序。
.jpg)
问题
1. 监理工程师处理索赔的基本原则是什么?
2.监理工程师批准的工期延期为多少天,为什么?
A.shangxueba.cn/images/ct_jgzjztswdm_jgzjztswdcase1_02066(20096).jpg'
B.监理工程师批准的工期延期为多少天,为什么?
【参考答案】
1.监理工程师处理索赔的基本原则是:实事求是按合同规定(要求)处理索赔事件。由于非承包商原因(业主原因、不可抗力等原因)......
(↓↓↓ 点击下方‘点击查看答案’看完整答案 ↓↓↓)
