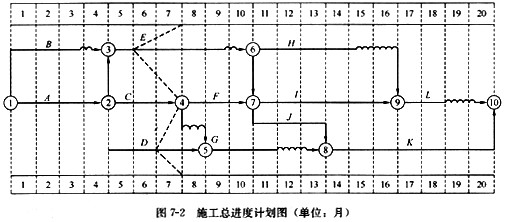

某土石坝工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀进行(如图7-2所示)。该计划得到总监理工程师的批准。
当工程进行到第7个月末时,进度检查绘出的实际进度前锋线如图7-2所示。
.jpg)
E工作和F工作于第10个月末完成以后,业主决定对K工作进行设计变更,变更设计图纸于第13个月末完成。
工程进行到第12个月末时,进度检查时发现:
(1)H工作刚刚开始;
(2)J工作仅完成了1个月的工作量;
(3)J工作和G工作刚刚完成。
[问题]
1.为了保证本工程的建设工期,在施工总进度计划中应重点控制哪些工作?
2.根据第7个月末工程施工进度检查结果,分别分析正、C、D工作的进度情况及对其紧后工作和总工期产生的影响。

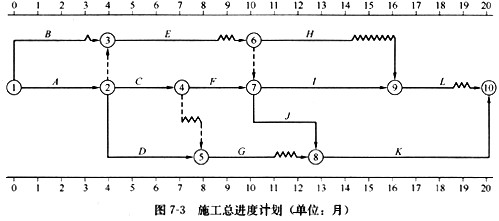

3.根据第12个月末进度检查结果,在图7-3中绘出进度前锋线。此时总工期为多少个月?
.jpg)
4.由于J、G工作完成后K工作的施工图纸未到,K工作无法在第12个月末开始施工,总承包单位就此向业主提出了费用索赔。造价工程师应如何处理?说明理由。
A.shangxueba.cn/images/ct_jgzjzoswwm_jgzjzoswwcase1_00315(20095).jpg'
B.为了保证本工程的建设工期,在施工总进度计划中应重点控制哪些工作?
C.根据第7个月末工程施工进度检查结果,分别分析正、C、D工作的进度情况及对其紧后工作和总工期产生的影响。
D.根据第12个月末进度检查结果,在图7-3中绘出进度前锋线。此时总工期为多少个月?
E.shangxueba.cn/images/ct_jgzjzoswwm_jgzjzoswwcase2_00315(20095).jpg'
F.由于J、G工作完成后K工作的施工图纸未到,K工作无法在第12个月末开始施工,总承包单位就此向业主提出了费用索赔。造价工程师应如何处理?说明理由。
【参考答案】
1.重点控制的工作为:A、C、F、J、K;因为它们都是关键工作。2.施工进度检查分析 (1)C工作拖后2个月影响H、I、......
