某工程包括7个作业(A~G),各作业所需的时间和人数及互相衔接的关系如图5-1所示(其中虚线表示不消耗资源的虚作业)。
.jpg)

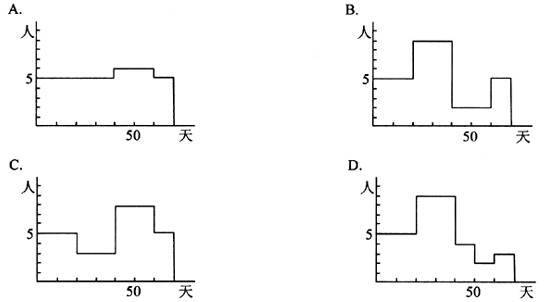

如果各个作业都按最早可能的时间开始,那么,正确描述该工程每一天所需人数的图为(42)。
1.jpg)
A.
B.
C.
D.
A.shangxuebA.cn/images/ct_csrmsmsm_csrmsmschoosecn_00342(20101).jpg'>
B.shangxuebA.cn/images/ct_csrmsmsm_csrmsmschoosecn_00342(20101)1.jpg'>
A.
【参考答案】
D
解析:该工程的关键路径是A→B→E→G(所需天数最多的路径),所以该工程共需 70天。
将关键路径上......
